Seeblick Garage, 8833 Samstagern


ladenbau, Seeblick, Garage, Tankstellenshop, Samstagern

Montag, 1. März 2004

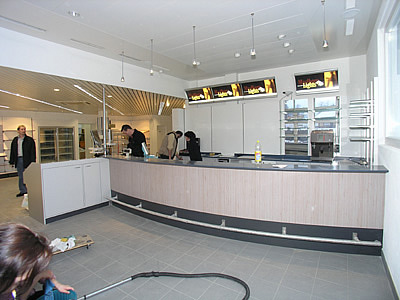

Heute war bereits wieder Eröffnung des Shops. Durch den Umbau gab es mehr Platz,franck muller replica es ist heller und die Lüftungsanalge ist wesentlich verbessert worden, um den Rauch von der Kaffeebar abzusaugen. Für die Getränke wurde eine spezielle Kühlzelle eingebaut.


Montag, 1. März 2004
Ansicht der Kaffeebar.


Freitag, 27. Februar 2004
Die Einrichtung wurde zur Zeit beendet. Nun sind die Mitarbeiter an der Endreinigung und beginnen mit Einräumen.

Die Umbauzeit von 2 Wochen war sehr knapp berechnet. Dass all die Arbeiten in dieser Zeit erledigt werden konnten, ist der Verdienst der verschiedenen Unternehmer, die sehr gute Arbeit geleistet haben. Ich möchte ihnen hiermit meinen Dank für die gute Zusammenarbeit aussprechen.


Mittwoch, 25. Februar 2004

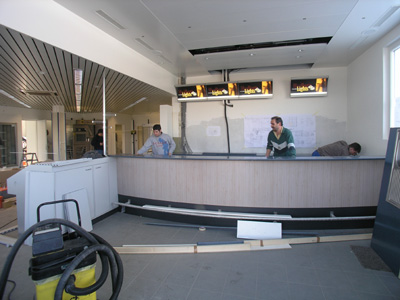

Nun steht der Unterbau der Bar.
Bis morgen Abend sollte bereits der grösste Teil der neuen Shop-Einrichtung montiert sein!


Dienstag, 24. Februar 2004

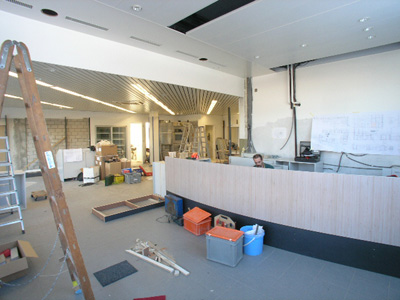

Ein Tag später sieht es schon wesentlich aufgeräumter aus. Ein Teil der Baranlage ist montiert. Die Decke ist annähernd fertig.
rolex replica watches
Die nächste grosse Arbeit muss der Elektriker leisten. Er muss alles anschliessen.


Montag, 23. Februar 2004

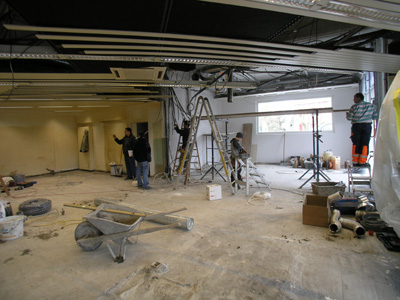

Uber das Wochenende wurde der neue Plattenboden verlegt. Heute war es wie in einem Bienenhaus. Der Maler, der Kälteinstallateur, der Elektriker, der Monteur der Videoüberwachung, der Deckenbauer, der Sanitär und der Schreiner arbeiteten alle gleichzeitig.

Morgen wird bereits die Baranlage montiert.


Freitag, 20. Februar 2004

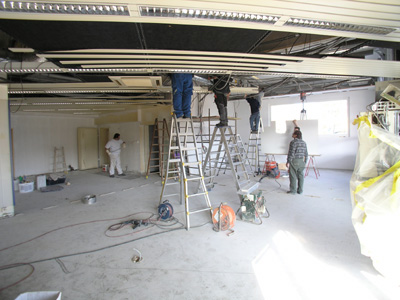

Nach einem weiteren Tag ist der neue Unterlagsboden verlegt. Der Maler hat mit dem Grundieren der Wände begonnen. Der Lüftungsmonteur stellt die Lüftung fertig. Der Deckenbauer bereitet die Decke vor.

Über das Wochenende wird der Plättliboden verlegt, damit der Schreiner am Montag mit der Montage der Ladeneinrichtung beginnen kann.


Mittwoch, 18. Februar 2004

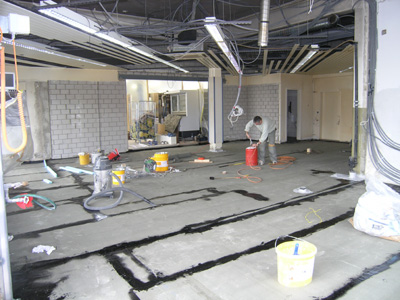

Hier wird die Dampfsperre für den neuen Unterlagboden erstellt.


Dienstag, 17. Februar 2004
Am Sonntag wurde der Tankstellenshop ausgeräumt und am Montag rasant mit dem Umbau begonnen, damit dieser in 14 Tagen vollendet werden kann. Die Mauerdurchbrüche sind gemacht, der Unterlagsboden entfernt. Nun werden die Installationen fürs Elektrisch und Sanitär erstellt.


Freitag, 6. Februar 2004

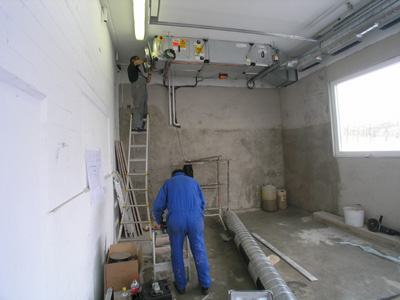

Danach wurden alle Lüftungsrohre montiert. Die Wand auf der linken Seite wird mit dem offiziellen Start des Umbaus herausgebrochen.


Donnerstag, 5. Februar 2004

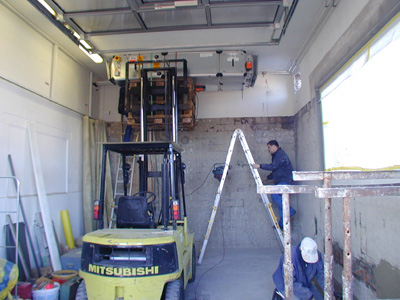

Nachdem ein Teil der Werkstatt ausgeräumt wurde, begannen wir mit einigen Vorarbeiten. Hier wird der Monoblock für die Lüftungsanlage mit dem Hubstabler montiert.


Seeblick Garage, 8833 Samstagern

Vom 19. Januar bis am 27. Februar wird der Tankstellen-Shop umgebaut und erweitert.

Bauherrschaft:

SeeblickGarage AG
Hügsamstrasse 2
8833 Samstagern


Planung: Martin Flückiger Innenarchitekt
Lützelstrasse 21
8634 Hombrechtikon
Telefon  055 - 264 23 48

Schreinerei: Paul Waser AG
8833 Samstagern
